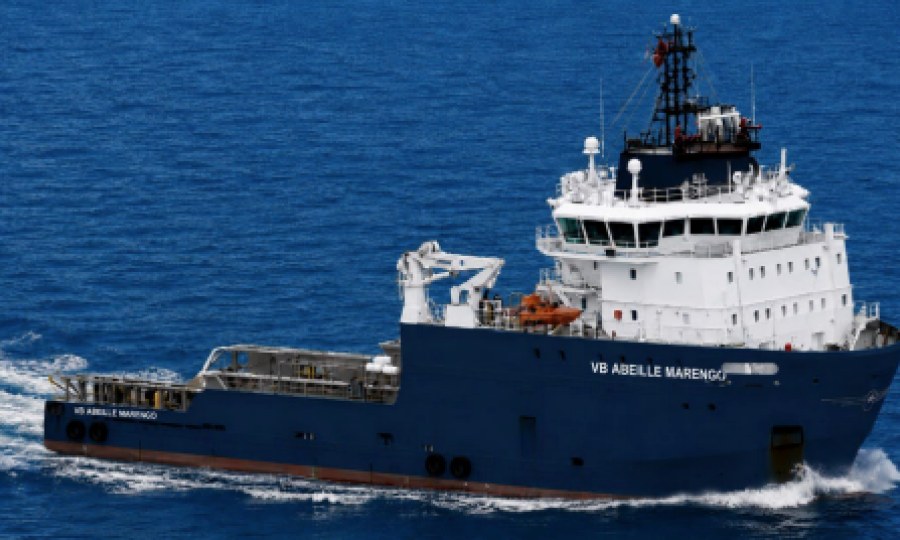

Работы по прокладке электрического кабеля между Кипром и Критом в рамках проекта Great Sea Interconnector (GSI) могут возобновиться. Исследовательское судно Abeille Marengo в пятницу вышло из Неаполя в Ираклион, куда должно прибыть во вторник.
Чтобы начать работы, нужно ещё выпустить NAVTEX — навигационное предупреждение. Её ждут в первой декаде ноября.
Исследования морского дна продолжатся с того места, где их прервали, — у границы шести морских миль греческих территориальных вод возле острова Касос.
Именно там проект застрял из-за давления Турции. Анкара считает, что маршрут кабеля проходит через её «континентальный шельф», и не раз отправляла военные корабли следить за исследовательскими судами. GSI должен впервые соединить энергосистему Кипра с европейской сетью и избавить остров от энергетической изоляции. Поэтому для Кипра вопрос о кабеле — это вопрос и энергетики, и суверенитета.
